ホームベトナムベトナムの停電・電力不足リスクを解説|2026年の需給、工業団地への影響と対策

ベトナムの停電・電力不足リスクを解説|2026年の需給、工業団地への影響と対策

2026年7月31日時点で、ベトナム全土の停電件数が前年より増えたかを判定できる全国一律の公的速報統計は確認できません。EVNは2026年上半期の全国電力システムについて安全・安定供給を維持したと報告していますが、これは工場や事業所で停電が起きないという意味ではありません。全国需給が安定していても、地域の配電障害、変電所の過負荷、落雷、工場内設備の不具合によって、停電、瞬時電圧低下、瞬断は発生します。

製造業では、数秒の電圧低下でも制御機器が停止し、仕掛品の廃棄、設備の再設定、品質再検査、納期遅延が発生する場合があります。この記事では、ベトナム商工省とベトナム電力公社(EVN)の公表値をもとに、2026年の需給、地域別リスク、停止損失の計算、UPSと発電機の選び方、工業団地選定と停電BCPを実務目線で整理します。

先に結論

  • EVNは2026年上半期の全国供給を維持したと報告しています。EVNが7月20日に公表した6月のピーク需要は5万8,328MWです。
  • 全国の電力不足、地域の配電障害、工場内の電力品質は、別のリスクとして評価する必要があります。
  • 工場では長時間停電だけでなく、数秒の瞬断や電圧低下が大きな損失を生む場合があります。
  • 瞬断を許容できない負荷では、UPS等で発電機起動までをつなぐ構成が必要になり得ます。必要構成は設備仕様と停止許容時間で決めます。
  • 停電履歴、受電構成、停止損失、復旧手順、契約・保険を拠点単位で確認することが重要です。

2026年のベトナムで停電は増えているのか

需要ピークと送電系統を監視するベトナムの電力給電指令室
全国系統の需要ピークを監視して供給を維持する作業と、各拠点の局地リスクは分けて確認します。

結論から言えば、2026年の停電件数が前年より増えたかは、全国で同じ基準の速報統計がないため断定できません。EVNは全国電力システムの供給を上半期に維持したと報告していますが、局地的な配電障害や工場内の電力品質問題とは分けて見る必要があります。

EVNが2026年7月7日に公表した上半期実績では、発電・輸入電力量は1,715.4億kWhで前年同期比9.85%増、販売電力量は1,525億kWh超で同10.2%増でした。EVNが7月20日に公表したピーク需要は5月5万8,103MW、6月5万8,328MWです。EVN内の別資料には異なるピーク値もあるため、ここでは公表日を付け、確報とは断定しません。

全国の供給安定化策が実際のニュースでどう扱われているかは、商工省が電力・燃料供給の安定化を指示したニュースもあわせて確認できます。

2026年5月27日のハノイでは停電予定を伝える情報がSNSで拡散しましたが、EVNHANOIは同日の市内で計画停止を実施しないと説明しました。商工省は同時に、局地的な系統過負荷による障害が発生したことも説明しています。この一日の事例を全国や上半期全体へ一般化はできませんが、「全国で電力が足りるか」だけでは個別工場の停止リスクを判断できないことが分かります。

ベトナムの停電予定を地域別に確認する方法

計画停止は全国共通の一覧ではなく、契約地点を担当する電力会社の顧客窓口で確認します。請求書や電力契約に記載された顧客番号を用意し、ハノイのEVNHANOI、ホーチミン市のEVNHCMC、北部のEVNNPC、南部のEVNSPCなど、契約地域の公式窓口を使います。ログインや顧客番号が必要な地域もあります。

  1. 電力契約、請求書、工業団地の入居資料から、契約地点を担当する電力会社と顧客番号を確認する。
  2. 公式Webサイトまたは公式アプリの「供給停止・供給削減予定」で対象期間を検索する。
  3. 工業団地内の配電を運営会社が担う場合は、運営会社の通知と緊急連絡網も同時に確認する。
  4. 停止予定、対象設備、開始・復電予定、影響区画、変更連絡先を自社の生産計画へ記録する。

公式一覧で分かるのは主に計画停止です。落雷、設備故障、局地的な過負荷などの突発事故は事前一覧へ出ないため、電力会社と工業団地の緊急通知、自社の電力品質ログを別に監視します。

電力リスクは3つの層に分けて考える

送電網、変電所、工場内主配電盤まで続くベトナム工場の電力供給経路
全国系統、工業団地の配電、工場内設備を一つの電力供給経路として確認します。

本記事では実務上の整理として、全国需給、地域配電、工場内設備の3層を分けます。法定分類ではありませんが、原因と対策の混同を防げます。ニュースで全国供給が安定していても、自社の受電点で電力品質が安定しているとは限りません。

層 主なリスク 確認先・記録
全国の電力需給 猛暑、不利な水文条件、燃料不足、発電所停止、輸入制約 商工省、EVN、国家電力システム・市場運用会社(NSMO)
地域・工業団地の配電 変電所過負荷、送電線障害、工事、落雷、計画停止 工業団地運営会社、地域電力会社
工場内の電力品質 電圧低下、瞬断、高調波、接地、保護装置の誤動作 電力品質計、設備アラーム、保全記録

原因の層を間違えると対策もずれます。全国供給不足に対しては操業時間の調整や長時間バックアップが必要ですが、工場内の瞬断に対してはUPS、保護設定、接地、配線の改善が中心です。

ベトナムの電力需要が急増する理由

製造業と都市部の消費拡大

製造業、工業団地、都市活動、デジタル設備などの拡大は、電力需要増の背景にあります。ただし、2026年の用途別寄与率が同じ資料で示されているわけではありません。工場では生産設備だけでなく、冷却、圧縮空気、排水処理、物流設備も同時に増えるため、契約容量と変電所の増強が需要に追いつくかが重要です。

ピーク抑制の具体例は、ベトナム全土の節電呼びかけで整理しています。

猛暑によるピーク需要

商工省が2026年5月25日時点で示した最大需要5万7,120MWは前年同期比13.5%増でした。その後、EVNは5月ピークを5万8,103MW、6月ピークを5万8,328MWと公表しています。気温が急上昇すると工場と都市部の冷房負荷が同時に増え、年間使用量が足りていても、特定の数時間に送電線や変電所の容量が制約になります。

発電所と送電網を同時に整備する難しさ

発電能力を増やしても、需要地まで運ぶ送電線や変電所が不足すれば地域的な制約は残ります。逆に送電網が完成しても、接続する発電所が遅れれば十分な電力を送れません。改定第8次国家電力開発計画(PDP VIII)は、2025年4月15日付Decision 768/QD-TTgで承認されています。政府はこの計画に沿う発電・送電案件の加速を投資家と地方政府へ求めています。

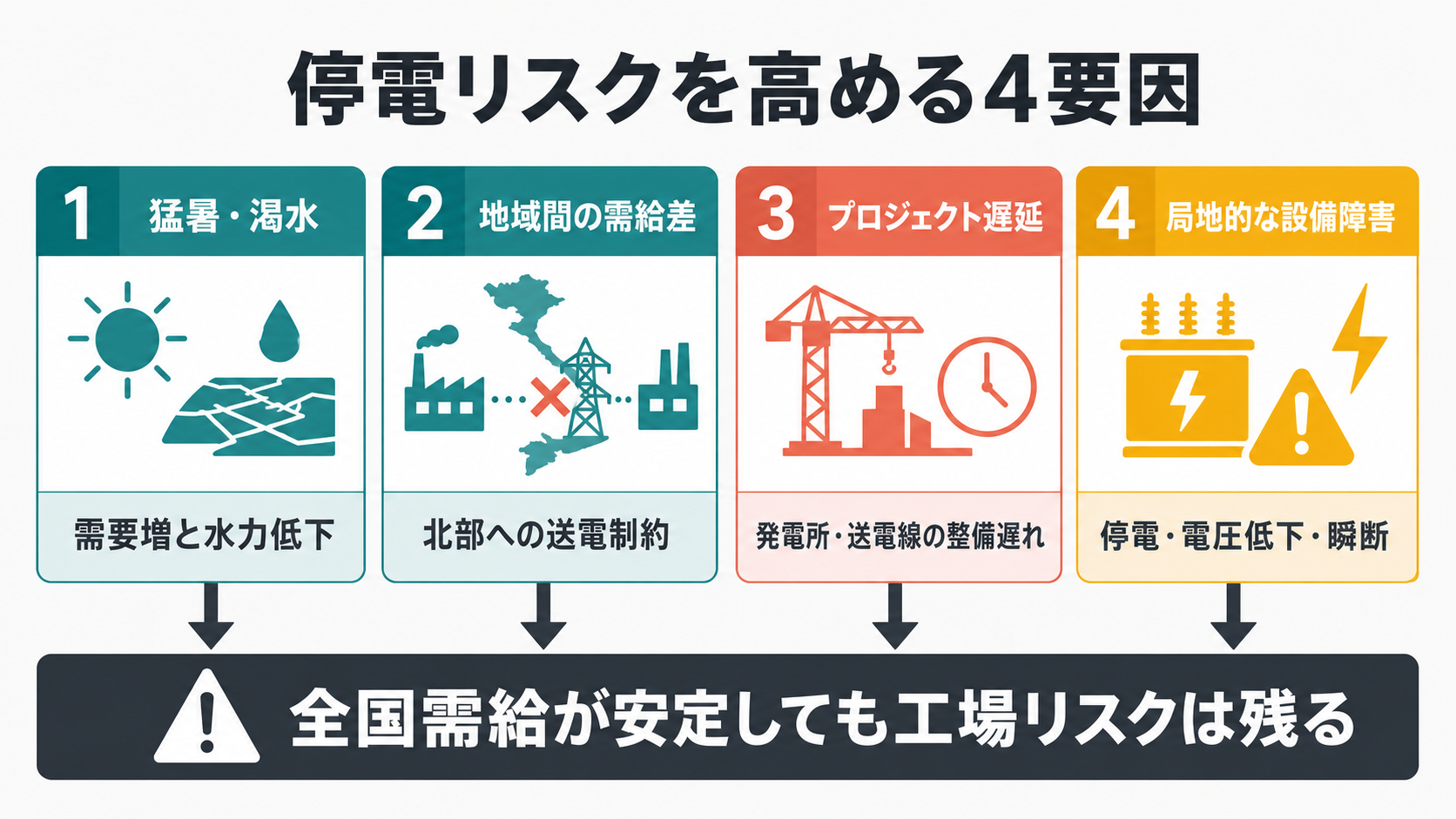

停電リスクを高める4つの要因

猛暑日にベトナム工業団地の変圧器をサーモグラフィーで点検する技術者
全国の需給が安定していても、送電制約や局地障害による工場停止リスクは残ります。

1. 猛暑と渇水

猛暑は冷房需要を増やし、不利な水文条件になれば水力発電の出力が低下する可能性があります。2026年7月時点で全国的な渇水が続いていると断定するのではなく、需要増加と水文・燃料・設備停止が重なるリスクシナリオとして評価します。

2. 北部と南部の需給差

発電所の立地と大規模需要地が一致しないため、地域間送電が重要です。EVNNPTによると、2026年5月末には中部・北部を結ぶ500kV軸の送電が5,019MWとなり、NSMOの算定限界へ達しました。北部で需要が急増した場合、中部・南部や近隣国から送る系統の容量が制約になります。同じ省内でも、変電所と配電線が異なれば停電実績は変わります。

3. 発電・送電プロジェクトの遅延

LNG火力、再生可能エネルギー、送電線、変電所は、投資承認、用地、資金調達、接続条件などで遅れることがあります。政府は2025年9月のNotice 484/TB-VPCPで一部重要案件を3〜6か月前倒しするよう求め、2026年5月にも遅延案件の加速を指示しました。一方、Nho Quan-Phu Ly-Thuong Tin 500/220kV線は2026年7月26日に全線送電を開始しており、完成案件と遅延案件を分けて確認する必要があります。

4. 局地的な設備障害と電力品質

全国供給量が足りていても、変電所や配電線の障害、落雷、工事、系統切り替えで地域的な停電は発生します。たとえば、110kV電柱の基礎ボルト欠落のように、局地設備の問題は全国需給と別に発生します。工場にとっては、完全な停電だけでなく、瞬時電圧低下、周波数変動、瞬断も重要なリスクです。

数秒の停電でも損失が大きくなる理由

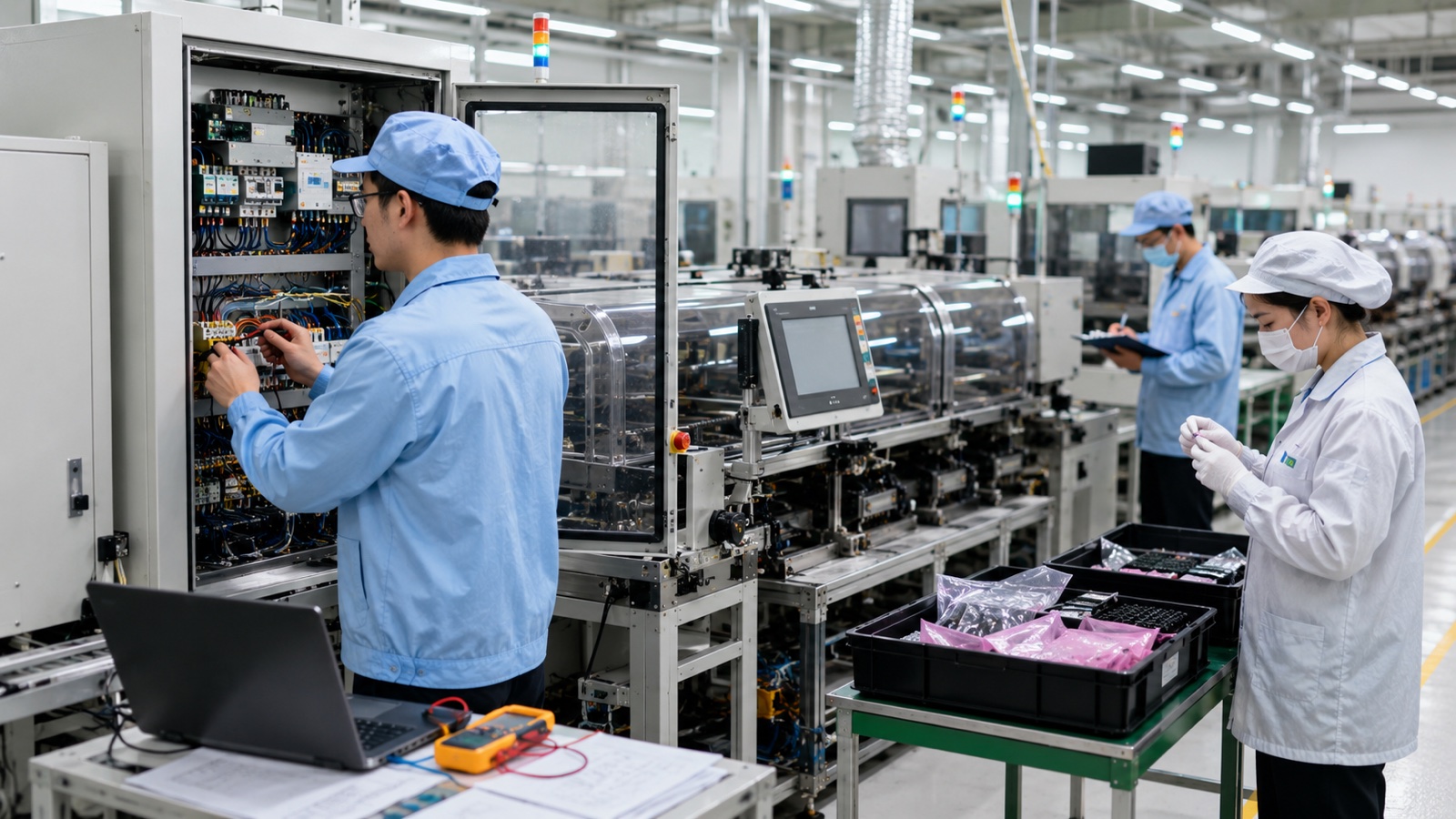

瞬時電圧低下で停止した生産ラインを確認する保全担当者と品質担当者
電源停止が数秒でも、生産再開と品質確認まで数時間を要する工程があります。

生産設備の自動化が進むほど、短い電力変動の影響は大きくなります。工作機械、成形機、表面処理設備、冷凍冷蔵設備、サーバー、検査装置は、数秒の電圧低下でも安全停止する場合があります。

停止後は、単純に電源を入れ直せば再開できるとは限りません。仕掛品の除去、設備原点の復帰、温度・圧力の再設定、試運転、初品検査、データ整合性の確認が必要です。電源停止が数秒でも、復旧に数時間かかる構造があります。

ホーチミンで数秒の停電が工場へ大きな損失を与えた事例でも、電源停止時間と生産復旧時間が一致しないことが分かります。

影響が大きくなりやすい業種

  • 半導体、電子部品、精密機器
  • 樹脂成形、金属加工、表面処理
  • 食品、飲料、冷凍冷蔵
  • 医薬品、化学品、温度管理が必要な工程
  • データセンター、クラウド、通信
  • 自動倉庫、物流センター

停電による停止損失を計算する

バックアップ電源への投資を判断するには、停電時間だけでなく、停止1回あたりの総損失を計算します。次は法定式ではなく、投資判断に使う簡易試算式です。

停止損失 = 停止中の限界利益減少 + 仕掛品・原材料の廃棄 + 再起動工数 + 品質再検査 + 残業・特急輸送 + 納期遅延に伴う費用

たとえば、1時間あたりの限界利益が2,000万VNDのラインで、10分の瞬断後に3時間停止し、仕掛品廃棄5,000万VND、再起動と検査2,000万VND、残業・特急輸送1,500万VNDが発生したとします。この場合の概算損失は1億4,500万VNDです。電力が止まった10分だけで計算すると、投資判断を大きく誤ります。

損失項目 計算例 確認する記録
限界利益の減少 2,000万VND × 3時間 標準原価、時間当たり生産量
仕掛品の廃棄 5,000万VND 廃棄票、材料ロット
再起動・再検査 2,000万VND 保全工数、品質工数
残業・特急輸送 1,500万VND 勤怠、物流請求
合計 1億4,500万VND 停止1件の総額

この計算は例であり、実際には製品単価、工程、復旧時間、顧客契約で変わります。過去の停止記録を使い、「瞬断1回」「30分停電」「4時間停電」の3ケースを作ると、UPSと発電機へ投資できる上限を比較できます。

重要設備を停止許容時間で分類する

すべての設備に同じ電源対策を入れると、過剰投資または容量不足になります。以下のA〜Dは公的規格ではなく、設備棚卸しの例です。実際の停止許容時間は、設備仕様、品質要求、安全評価に基づいて決めます。

分類 停止許容時間 設備例 主な対策
A:無停止 0秒 PLC、サーバー、検査データ、通信 オンラインUPS、二重化電源
B:安全停止 数秒〜数分 成形機、炉、薬液工程、冷却系 UPSで停止処理、発電機へ切り替え
C:継続運転 数分〜数時間 空調、照明、一般動力 非常用発電機、負荷優先制御
D:停止可能 復電まで停止可 非重要事務機器、一部倉庫設備 手順に沿って停止

設備単体だけでなく、冷却水、圧縮空気、排気、排水、ネットワークなど共通ユーティリティも分類します。生産機に電源があっても、冷却水ポンプが止まれば運転を続けられません。

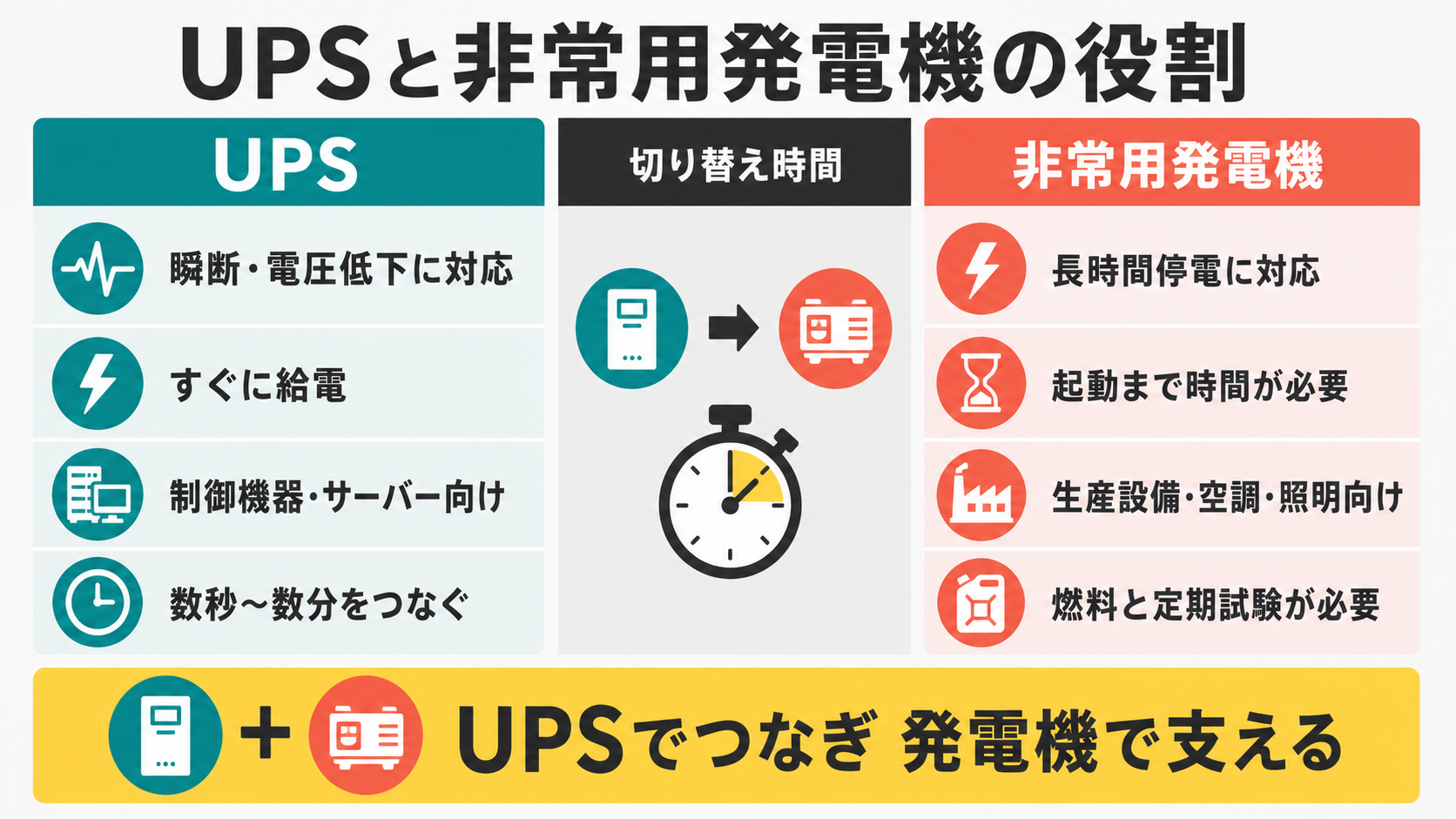

UPSと非常用発電機の使い分け

ベトナム工場でUPS、ATS、非常用発電機の切替試験を行う電気技術者
UPS、ATS、非常用発電機を同じ設備系統で確認し、切り替え時間と支える負荷を分けます。

UPSは、商用電源が落ちた直後から給電し、制御機器、サーバー、通信、計測、設備の安全停止を支えます。非常用発電機は起動と安定まで時間がかかりますが、設計容量、燃料、設備状態の範囲で大きな負荷を長時間支えます。

発電機があるだけでは瞬断対策になりません。自動切替盤が発電機へ切り替えるまでにPLCやサーバーが停止する構成では、設備は毎回再起動します。瞬断を許容できない負荷では、UPS等で必要時間をつなぎ、発電機の電圧と周波数が安定してから負荷を移す構成が必要になり得ます。

容量設計で確認する項目

  • 通常運転電力だけでなく、モーターやコンプレッサーの始動電流
  • 発電機へ接続する負荷の優先順位と同時起動の防止
  • UPSの必要保持時間、バッテリー劣化、周囲温度
  • 燃料タンク容量、補給契約、長時間停電時の配送経路
  • 自動切替盤の動作時間と手動切り替え手順
  • メーカー仕様、現地法令、保険条件に基づく無負荷・実負荷試験

電力品質を記録して原因を切り分ける

工場の受電盤で電力品質アナライザーを安全に接続して波形を記録する技術者
受電点で波形を記録し、停電、瞬断、瞬時電圧低下の原因を推測ではなく測定で切り分けます。

瞬断や電圧低下は、原因が電力会社側、工業団地側、工場内のどこにあるか判断しにくい場合があります。受電点と重要分電盤へ電力品質計を設置し、電圧、周波数、停電時刻、継続時間、波形を記録します。

設備アラーム、PLCログ、UPSログ、発電機ログと時刻を合わせると、どの電源事象で何が停止したかを追跡できます。記録は、設備対策、電力会社との協議、保険請求、工業団地との契約見直しに使う根拠になります。

停電・瞬断ログに残す項目

  • 発生日時、復電日時、継続時間
  • 受電点の電圧・周波数・波形
  • 停止した設備とアラームコード
  • 仕掛品廃棄、復旧工数、再検査、納期影響
  • 工業団地または電力会社からの説明
  • 暫定対策、恒久対策、担当者、完了期限

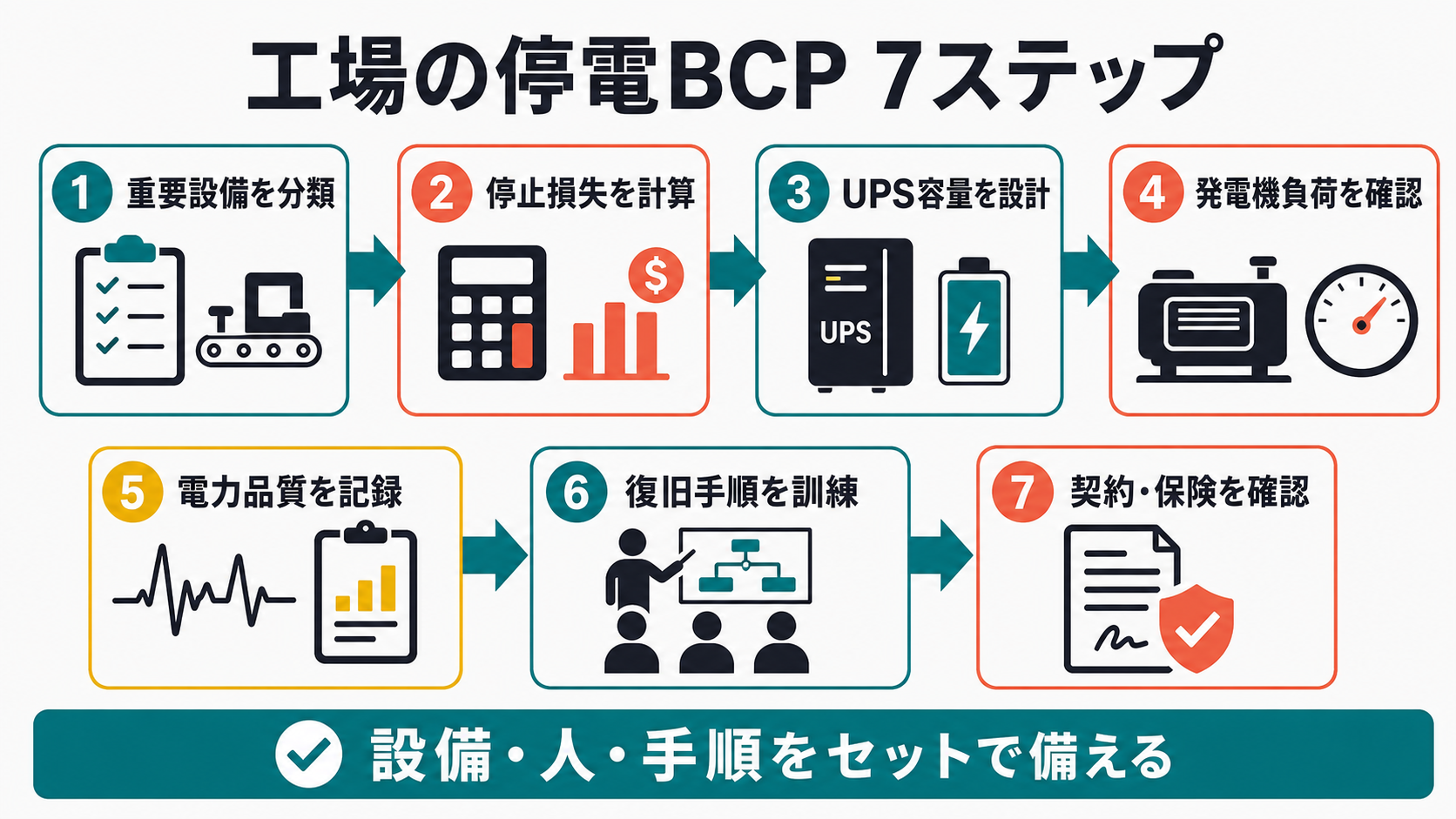

工場の停電BCPを7段階で作る

模擬停電訓練で設備復旧、生産再開、品質確認を連携するベトナム工場チーム
本記事の7ステップでは、電源設備だけでなく、復旧する人、判断基準、契約まで一つの手順にします。

以下は公的な7段階制度ではなく、本記事で整理した停電BCPの作成手順です。

  1. 重要設備を分類する:停止許容時間と安全停止に必要な電力を決めます。
  2. 停止損失を計算する:停電時間ではなく、生産再開までの総損失を出します。
  3. UPS容量を設計する:無停止負荷と安全停止負荷を分け、保持時間を決めます。
  4. 発電機負荷を確認する:始動電流、優先負荷、燃料、切り替え時間を確認します。
  5. 電力品質を記録する:受電点と重要設備の時刻を合わせ、原因を切り分けます。
  6. 復旧手順を訓練する:夜間、休日、責任者不在も想定して模擬訓練を行います。
  7. 契約・保険を確認する:通知、補償、免責、保険請求に必要な証拠を整理します。

復旧手順には、設備の再起動順、品質部門の判定、顧客への連絡、廃棄承認、生産計画の組み替えまで含めます。保全担当者だけの手順では、工場全体の復旧になりません。

工業団地・新規拠点を選ぶときの確認項目

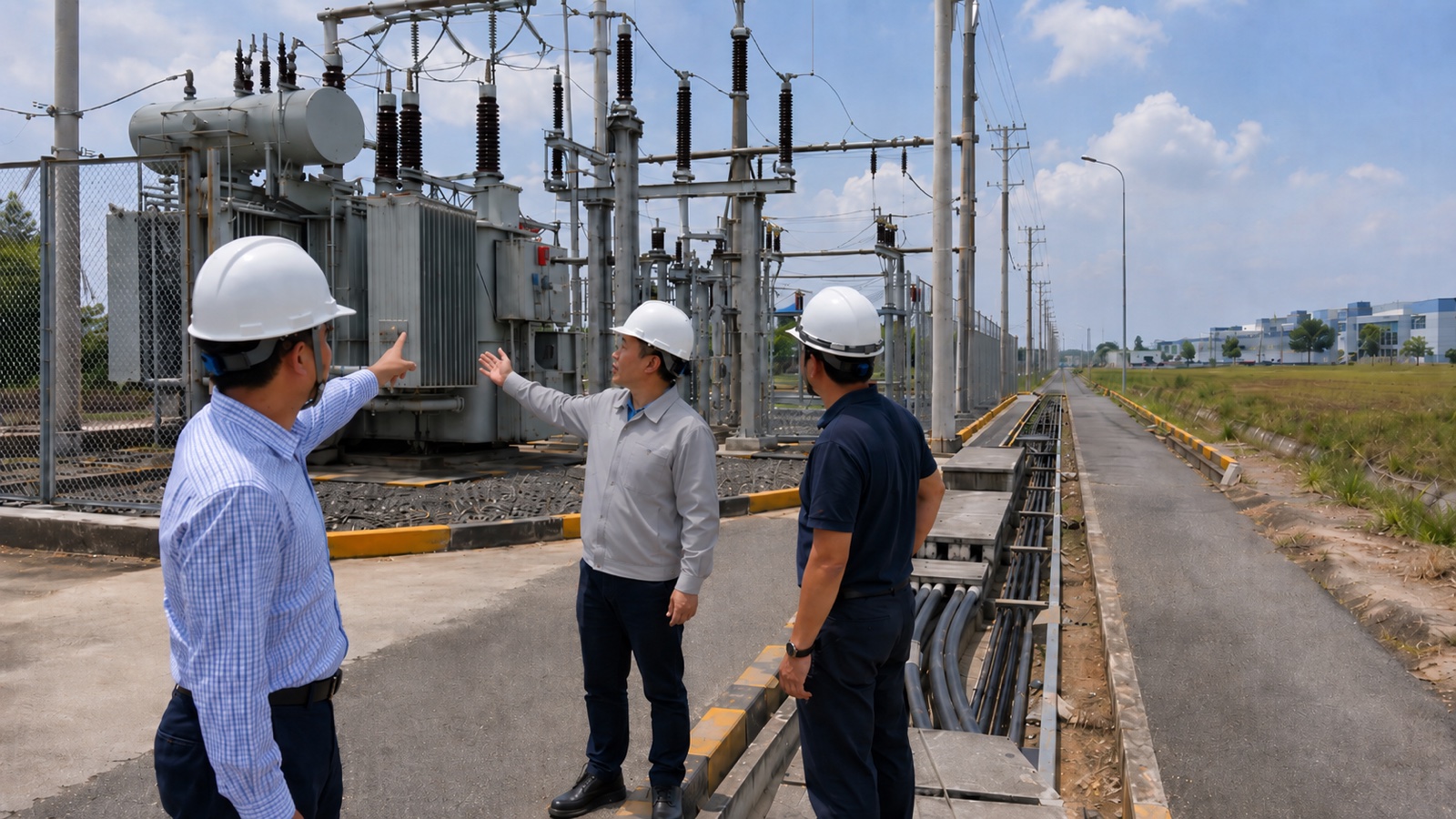

ベトナム工業団地の変電所、主配電線、予備回線を現地確認する企業担当者
工業団地の営業資料だけで決めず、対象区画の変電所、配電線、予備回線を現地で確認します。

進出先を比較するとき、土地価格や税制だけでなく、電力の供給経路と過去実績を確認します。「安定供給」と書かれた資料だけでは、瞬断や電圧低下の頻度は分かりません。候補地全体の比較方法は、ベトナム工業団地の選び方で詳しく解説しています。

  • 最低2〜3年を目安に、入手できる全期間の計画停電、事故停電、瞬断の実績
  • 受電する変電所、配電線、二回線受電の有無
  • 契約可能容量と将来増設時のリードタイム
  • 工業団地内発電、蓄電池、共同発電機の有無
  • 停電通知の方法、通知時間、緊急連絡先
  • 近隣工場の大口負荷と増設計画
  • 発電機燃料の調達先、洪水時の配送経路
  • 停電時の補償範囲と免責条件

可能であれば、工業団地運営会社の説明だけでなく、同じ配電系統を使う既存入居企業へ実績を確認します。停電回数が少なくても、毎回の瞬断で設備停止が起きているなら、自社工程との相性を別に評価する必要があります。

契約と保険で確認すること

電力供給契約、工業団地との賃貸契約、設備保険、利益保険では、停電による損害がどこまで対象になるかを契約ごとに確認します。停電時間、外部系統の事故、工場内設備故障、機械的故障、仕掛品廃棄では、補償条件や免責が異なり、一般論だけで補償可否は断定できません。

請求には、発生時刻、電力会社の通知、電力品質ログ、設備アラーム、廃棄記録、復旧費、売上・利益への影響などの証拠が必要です。事故後に集めるのではなく、平常時から保存先と担当者を決めておきます。

2026年後半から2030年の見通し

ベトナム工業地域で進む高圧送電線と変電設備の増強工事
電源だけでなく、需要地へ届ける送電線と変電設備の完成時期を合わせて確認します。

EVNとNSMOが2026年7月7日に示した予測では、下半期の発電・輸入電力量は1,875億kWh、通年は3,586億kWhで前年比11.1%増、北部の7〜8月ピークは3万550〜3万1,550MWです。いずれも予測値であり、上半期実績や確定した供給余力ではありません。

ベトナム政府は、Decision 768/QD-TTgで承認した改定PDP VIIIに基づき、発電所、送電線、変電所、近隣国との連系・輸入を組み合わせて供給力を増強する計画です。2030年の発電・輸入電力量は5,604〜6,246億kWh、最大需要は8万9,655〜9万9,934MWの計画ですが、案件の進捗や需要次第で変わります。

近隣国からの輸入は、ラオス電力輸入の動向、送電・交通を含む公共投資はベトナムのインフラ整備と経済成長で補足しています。

企業側は「全国で電力不足が起きるか」という予測だけに依存せず、自社拠点の配電系統、受電設備、工程の停止許容時間を確認する必要があります。設備投資は将来予測を当てるためではなく、発生確率と停止損失を許容範囲へ下げるために行います。

よくある質問

2026年のベトナムで計画停電は実施されていますか?

全国一律の停電件数を同じ基準で比較できる2026年速報は確認できません。2026年5月27日のハノイでは広域の計画停止が見送られましたが、地域的な工事、設備障害、系統過負荷による停止は別に発生します。

ベトナムの停電予定はどこで確認できますか?

請求書や電力契約で担当会社と顧客番号を確認し、EVNHANOI、EVNHCMC、EVNNPC、EVNSPCなど契約地域の公式顧客窓口で検索します。工業団地内の配電は運営会社の通知も確認してください。公式予定に出る計画停止と、突発事故は別です。

ホーチミン市とハノイではどちらのリスクが高いですか?

都市名だけでは判断できません。北部は猛暑時の需給逼迫が課題になりやすく、南部の工業地域でも瞬断や電圧変動は発生します。工業団地、変電所、配電線、工場内設備まで絞って比較してください。

発電機があれば停電対策は十分ですか?

十分とは限りません。発電機の起動までに設備が停止する構成では、瞬断を許容できない制御装置やサーバーにUPS等が必要になり得ます。燃料、保守、切り替え手順、メーカー仕様・現地法令・保険条件に基づく試験も確認します。

UPSは工場全体へ入れるべきですか?

通常は重要負荷を選別します。大容量モーターまで全てUPSで支えると費用が大きくなるため、制御、通信、安全停止に必要な負荷と、発電機で継続する負荷を分けます。

停電回数が少なければ対策は不要ですか?

回数だけでは判断できません。年1回でも停止損失が大きい工程なら投資効果があります。過去頻度、1回当たり損失、設備投資額、保守費用を比較してください。

まとめ

2026年上半期についてEVNは全国電力システムの供給を維持したと報告していますが、全国の停電件数が前年より増えたかは公的な統一速報から断定できません。需要の伸び、猛暑、送電制約、プロジェクト遅延、局地設備障害を考えると、拠点単位の停止リスクがなくなったわけではありません。

日系企業と製造業にとって重要なのは、長時間停電だけでなく、瞬断と電圧変動を含めて停止損失を計算することです。拠点ごとの停電履歴と受電構成を確認し、UPS、発電機、電力品質監視、復旧訓練、契約・保険を組み合わせる必要があります。

参考・出典

ベトナム進出の関連解説

AsiaPicks 編集部
AsiaPicks 編集部
タイ・ベトナム・インドネシアの最新ビジネスニュースを日本語で毎日配信。現地メディアの一次情報をもとに、日系企業・駐在員の意思決定に役立つニュースを厳選してお届けします。
